Fachbeitrag: Führung und Veränderung

Lean Management und Change Management: 3 Tools für Führungskräfte

Rechtsstand: Oktober 2026Lesezeit: ca. 17 MinutenAutor: Achim Schulz

Veränderung ist für die meisten Teams kein Projekt mehr, sondern Dauerzustand. Dieser Leitfaden verbindet Lean Management und Change Management zu einem Lösungsweg in sechs Schritten, stellt drei Change-Tools für Führungskräfte vor und ordnet die rechtlichen Leitplanken ein, die bei Veränderungen gelten.

Management Summary

Neue Software, neue Prozesse, KI-Werkzeuge, Restrukturierungen, Kostenprogramme: Die Bereitschaft der Beschäftigten, das mitzutragen, ist gesunken. Nach Gartner unterstützten 2022 nur noch 38 % der Beschäftigten Veränderungen im Unternehmen, 2016 waren es 74 %. Laut Gallup Engagement Index 2025 sind in Deutschland nur 10 % der Beschäftigten emotional hoch an ihren Arbeitgeber gebunden.

Lean Management klärt, welche Veränderung Kundennutzen stiftet und welche nur Aufwand erzeugt. Change Management sorgt dafür, dass Menschen die Veränderung verstehen, wollen und können. Lean ohne Change wird als Sparprogramm erlebt, Change ohne Lean bleibt oft ohne messbaren Kundennutzen.

Der Lösungsweg besteht aus sechs Schritten. Darin kommen drei Change-Tools zum Einsatz: Wahlmöglichkeiten bieten, die Verbindung zu Ziel und Mission herstellen und eine Brücke vom Bekannten zum Neuen schlagen. Bei KI-Vorhaben gilt die Lean-Frage nach dem Wertstrom: Wohin fließt die gewonnene Zeit?

Rechtlich lösen Veränderungen Unterrichtungs-, Beratungs- und Mitbestimmungsrechte nach dem Betriebsverfassungsgesetz aus, berühren die Gefährdungsbeurteilung nach dem Arbeitsschutzgesetz und die KI-Verordnung. Beaufsichtigte Institute müssen zusätzlich AT 8.2 MaRisk und Art. 9 DORA beachten. Der Beitrag ersetzt keine Rechtsberatung.

Warum Lean Management und Change Management zusammengehören

Lean Management geht auf das Toyota-Produktionssystem zurück. Es ruht auf zwei Säulen: Jidoka, dem sofortigen Anhalten bei Abweichungen, damit keine Fehler weitergegeben werden, und Just-in-Time, also nur das herzustellen, was gebraucht wird, wann und in der Menge, in der es gebraucht wird. Die Toyota-Philosophie nennt dazu zwei Grundwerte: kontinuierliche Verbesserung und Respekt vor Menschen.

Womack und Jones haben das Lean-Denken in fünf Prinzipien verdichtet:

  1. Wert aus Sicht des Kunden bestimmen
  2. Wertstrom erkennen und Verschwendung beseitigen
  3. Fluss herstellen
  4. Pull einführen, wo kein durchgehender Fluss möglich ist
  5. Perfektion anstreben: Schritte, Zeit und Informationsbedarf laufend verringern

Drei Change-Modelle im Überblick

Change Management kümmert sich um die menschliche Seite. Drei Modelle haben sich bewährt:

ModellKernideeNutzen für Führungskräfte
Kotter, 8 SchritteDringlichkeit, Führungskoalition, Vision, Freiwillige gewinnen, Hindernisse beseitigen, schnelle Erfolge, Tempo halten, Wandel verankernAblauf für große Veränderungen
Prosci ADKARAwareness, Desire, Knowledge, Ability, Reinforcement: Veränderung geschieht Mensch für MenschErkennen, an welcher Stelle eine Person „hängt“
Bridges, Transition ModelUnterschied zwischen äußerer Veränderung und innerem Übergang: Abschied, neutrale Zone, NeubeginnEmotionale Phasen ernst nehmen

Der Zusammenhang: Lean liefert Methoden und Struktur, Change Management die Akzeptanz. Lean ohne Change wird als Sparprogramm erlebt, Change ohne Lean bleibt oft ohne messbaren Kundennutzen.

Praxistipp: Prüfe vor jeder Veränderung zwei Fragen: Welchen Kundennutzen stiftet sie? Und was müssen die Betroffenen wissen, wollen und können, damit sie wirkt?

Pain Points 2026 und wo die Lösung ansetzt

Die Erhebungen zeichnen ein Muster aus Überlastung, geringer Bindung und fehlender Richtung. Die Tabelle ordnet jedem Befund den Ansatzpunkt im Lösungsweg zu.

Pain PointWas die Daten zeigenLösungsansatz

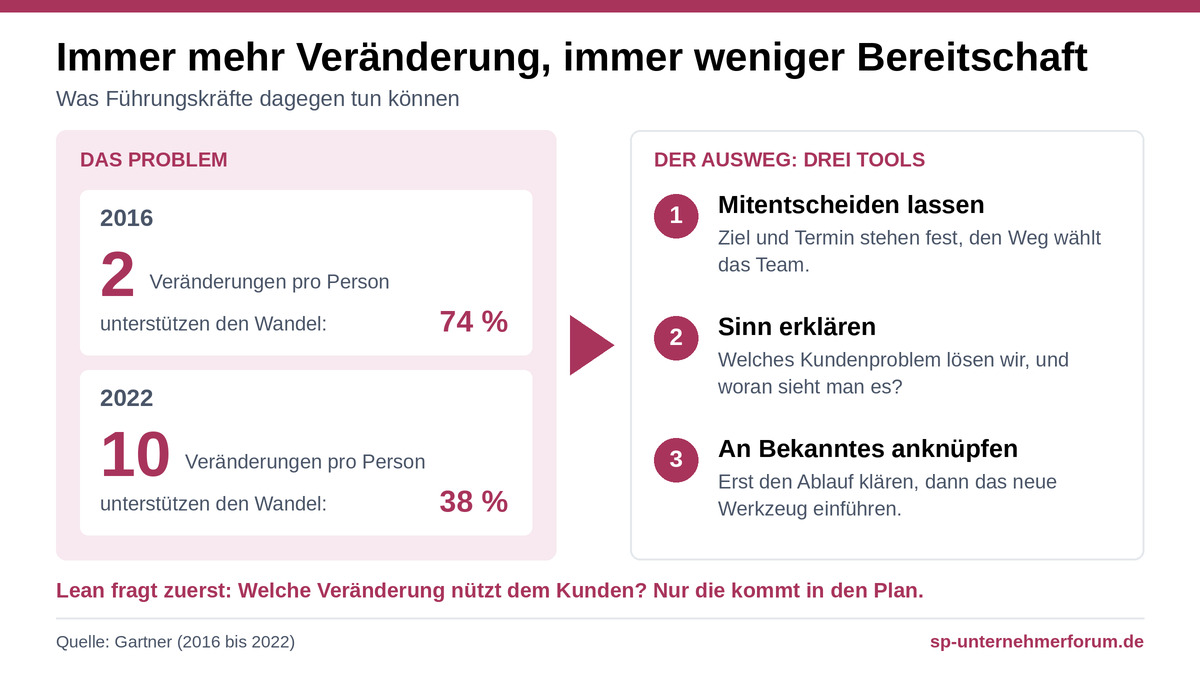

Change FatigueIm Schnitt 10 geplante Veränderungen pro Beschäftigtem im Jahr 2022 (2016: 2); Unterstützungsbereitschaft von 74 % auf 38 % gesunken (Gartner)Veränderungsportfolio begrenzen und priorisieren (Schritt 3)
Geringe Bindung10 % der Beschäftigten in Deutschland hoch gebunden, 77 % gering, 13 % ohne Bindung (Gallup Engagement Index 2025)Mission und Beteiligung (Tools 1 und 2)
VertrauensdefizitNur 23 % glauben, dass die Geschäftsführung künftige Herausforderungen meistert; nur 18 % fühlen sich für die Zukunft begeistert (Gallup)Glaubwürdige Mission, Wort und Tat in Einklang
Erschöpfte FührungskräfteWeltweit sank das Engagement von Führungskräften von 31 % (2022) auf 22 % (2025) (Gallup State of the Global Workplace 2026)Führungskräfte zuerst einbinden und entlasten
KI ohne Richtung74 % der Beschäftigten ohne Führungsverantwortung nutzen KI regelmäßig; 42 % der regelmäßigen Nutzer sparen acht Stunden pro Woche, aber 66 % erhalten keine oder kaum Hinweise, wofür sie die gewonnene Zeit nutzen sollen (BCG 2026)Lean-Frage nach dem Wertstrom: Wohin fließt die gewonnene Zeit?
Kluft zwischen Wort und TatNur 28 % sehen einen klaren Zusammenhang zwischen dem, was die Führung sagt, und dem, was das Unternehmen tut (BCG 2026)Mission an konkreten Entscheidungen festmachen (Tool 2)
Fehlende Unterstützung der FührungskraftNur 21 % der Beschäftigten in Unternehmen mit KI-Einsatz sagen, dass ihre Führungskraft den Einsatz aktiv unterstützt (Gallup Deutschland)Führungskräfte befähigen, Brücken bauen (Tool 3)

Gleichzeitig zeigt die Forschung, dass gutes Change Management wirkt: Nach Prosci erreichten 88 % der Vorhaben mit exzellentem Change Management ihre Ziele, bei schwachem Change Management waren es nur 13 %.

Praxistipp: Frage dein Team, wie viele Veränderungen es derzeit gleichzeitig bewältigt. Die Antwort ist oft größer, als die Führung annimmt.

Der Lösungsweg in sechs Schritten

Jeder Schritt verbindet ein Lean-Element mit einem Change-Element und endet in einem greifbaren Ergebnis.

SchrittLean-ElementChange-ElementErgebnis
1. Problem und Kundennutzen klärenWert bestimmenAwareness: Warum jetzt?Ein Satz: Welches Kundenproblem lösen wir?
2. Ist-Zustand vor Ort aufnehmenWertstromanalyse, Gemba (Ort des Geschehens)Betroffene als Expertinnen und Experten einbeziehenIst-Wertstrom mit Wartezeiten, Schleifen, Doppelarbeit
3. Veränderungskapazität prüfenMuri (Überlastung) vermeidenChange-Portfolio: Welche Vorhaben laufen gleichzeitig?Priorisierte Liste; Vorhaben stoppen oder verschieben
4. Lösung gemeinsam entwerfenSoll-WertstromTools 1 bis 3: Wahlmöglichkeit, Mission, BrückeSoll-Prozess mit Gestaltungsspielräumen
5. Im Kleinen testenPDCA (Plan, Do, Check, Act)Knowledge und Ability: Üben im echten AblaufPilot mit Kennzahlen und Lernpunkten
6. Verankern und messenStandard, PerfektionReinforcementNeuer Standard, Kennzahlen, Rückfallsicherung

Praxistipp: Plane für Schritt 3 eine Liste aller laufenden Veränderungsvorhaben im Bereich. Jede neue Initiative muss dort einen Platz finden oder eine andere ersetzt sie.

Die drei Change-Tools im Detail

Tool 1

Wahlmöglichkeiten bieten

Das Gefühl, keine Kontrolle zu haben, verstärkt Widerstand. Die Selbstbestimmungstheorie von Deci und Ryan beschreibt Autonomie, Kompetenz und soziale Eingebundenheit als psychologische Grundbedürfnisse. Werden sie erfüllt, entsteht nachhaltige, selbstbestimmte Motivation. Autonomie bedeutet dabei nicht Unabhängigkeit, sondern das Erleben, aus eigener Entscheidung zu handeln.

So setzt du es um

  • Rahmen festlegen: Was ist gesetzt (Ziel, Termin, Qualitätsstandard)?
  • Spielräume benennen: Wo kann das Team wählen (Reihenfolge, Werkzeug, Arbeitsort, Pilotbereich)?
  • Teamentscheidung moderieren: Optionen bewerten, Entscheidung dokumentieren.

Beispiel: Ein Team entscheidet selbst, in welcher Reihenfolge es die Prozessschritte umstellt und welches Teilteam den Pilot übernimmt. Ziel und Termin sind vorgegeben.

Geltendes Recht

  • Mobile Arbeit: Regelst du Büro- und Homeoffice-Tage, hat der Betriebsrat bei der Ausgestaltung mobiler Arbeit mitzubestimmen (§ 87 Abs. 1 Nr. 14 BetrVG).
  • Teilautonome Teams: Erledigt eine Gruppe eine übertragene Gesamtaufgabe im Wesentlichen eigenverantwortlich, bestimmt der Betriebsrat über die Grundsätze der Durchführung von Gruppenarbeit mit (§ 87 Abs. 1 Nr. 13 BetrVG).

Praxistipp: Wahlmöglichkeiten ohne Rahmen erzeugen Unsicherheit. Nenne immer zuerst, was nicht verhandelbar ist.

Tool 2

Verbindung zu Ziel und Mission herstellen

Eine Mission beantwortet die Frage, warum sich der Aufwand lohnt. Im Lean-Denken ist das der erste Schritt: Wert aus Sicht des Kunden bestimmen. Wichtig ist, dass die Mission glaubwürdig ist. Wenn nur 28 % der Beschäftigten einen klaren Zusammenhang zwischen Worten und Taten der Führung sehen, verpuffen allgemeine Leitbilder.

So setzt du es um

  • Kundenproblem konkret benennen: Etwa „Kreditentscheidungen in fünf statt in zwölf Tagen“ statt „Wir werden kundenorientierter“.
  • Beitrag jeder Rolle sichtbar machen: Wer verkürzt welchen Schritt im Wertstrom?
  • Mission an Entscheidungen messen: Frage bei jeder Prioritätenfrage im Steuerkreis: Zahlt das auf die Mission ein?
  • Ehrlich über Verluste sprechen: Was fällt weg, was wird schwieriger? Nach Bridges beginnt jeder Übergang mit einem Abschied.

Praxistipp: Formuliere die Mission so, dass sie messbar ist. Dann wird sie zur Kennzahl im Team-Board.

Tool 3

Eine Brücke vom Bekannten zum Neuen schlagen

Veränderung fällt leichter, wenn sie an Vertrautes anknüpft. Toyota beschreibt dieses Vorgehen bei Jidoka: Arbeit zuerst sorgfältig von Hand beherrschen, verbessern und Verschwendung beseitigen, erst danach automatisieren. Übertragen auf digitale Veränderungen heißt das: erst den Prozess klären, dann das Werkzeug.

So setzt du es um

  • Vorhandene Stärken benennen: Welche Routinen, Werkzeuge und Kompetenzen bleiben?
  • Neues andocken: Ein Lean-Board im bekannten Projekttool, ein KI-Assistent in der gewohnten Office-Umgebung.
  • Neutrale Zone begleiten: In der Übergangsphase sinkt die Produktivität oft vorübergehend. Plane dafür Zeit, Ansprechpartner und kurze Lernschleifen ein.
  • Brücke rechtzeitig abbauen: Begrenze den Parallelbetrieb von Alt und Neu, sonst entsteht doppelte Arbeit.

Warnsignal: Nach BCG würden 54 % der Beschäftigten KI-Werkzeuge auch ohne Freigabe nutzen, wenn das Unternehmen keine passenden bereitstellt. Eine fehlende Brücke führt so zu Schatten-KI.

Praxistipp: Benenne in jedem Team eine Person als Ansprechpartner für die Übergangsphase und gib ihr dafür Zeit.

KI-Transformation mit Lean-Logik führen

KI ist derzeit ein zentraler Veränderungstreiber. BCG zeigt 2026: Die Nutzung ist stark gestiegen, aber die gewonnene Zeit verpufft häufig. Zwei Drittel der Beschäftigten erhalten keine oder kaum Hinweise, wofür sie die eingesparte Zeit verwenden sollen. Nur 36 % fühlen sich ausreichend weitergebildet. Die Lean-Antwort lautet:

  • Wertstrom statt Werkzeug: Betrachte zuerst den Prozess und entscheide dann, wo KI Wartezeiten, Schleifen oder Doppelarbeit beseitigt.
  • Gewonnene Zeit umlenken: Lege vorab fest, wohin frei werdende Kapazität fließt, etwa in Kundengespräche, Qualitätsprüfung oder Verbesserungsarbeit.
  • Jidoka für KI: Menschen prüfen Ergebnisse und stoppen bei Abweichungen. Ein KI-Ergebnis ist ein Entwurf, keine Entscheidung.
  • Führungskräfte befähigen: Wo Führungskräfte den KI-Einsatz aktiv unterstützen, steigt die Akzeptanz deutlich. Nach BCG (2025) fühlen sich mit starker Unterstützung durch die Führung 55 % der Beschäftigten positiv gegenüber generativer KI, ohne diese Unterstützung nur 15 %.

Geltendes Recht

  • Unterrichtung und Beratung: Der Arbeitgeber hat den Betriebsrat über die Planung von Arbeitsverfahren und Arbeitsabläufen „einschließlich des Einsatzes von Künstlicher Intelligenz“ rechtzeitig zu unterrichten und die Auswirkungen auf die Beschäftigten so rechtzeitig zu beraten, dass Vorschläge und Bedenken berücksichtigt werden können (§ 90 Abs. 1 Nr. 3, Abs. 2 BetrVG).
  • Technische Einrichtungen: KI-Werkzeuge, die zur Überwachung von Verhalten oder Leistung geeignet sind, unterliegen der Mitbestimmung nach § 87 Abs. 1 Nr. 6 BetrVG.
  • KI-Kompetenz: Anbieter und Betreiber müssen Maßnahmen ergreifen, um die KI-Kompetenz ihres Personals zu fördern (Art. 4 KI-Verordnung in der Fassung der Verordnung (EU) 2026/1744). Die Aufsicht hierüber läuft seit dem 02.08.2026.
  • Verbot: KI-Systeme zur Ableitung von Emotionen am Arbeitsplatz sind verboten, außer aus medizinischen oder Sicherheitsgründen (Art. 5 Abs. 1 Buchst. f KI-Verordnung). „Stimmungsbarometer“, die Emotionen aus Stimme, Mimik oder Text ableiten, setzt du im Change-Prozess nicht ein.

Künftiges Recht

  • Vor dem Einsatz eines Hochrisiko-KI-Systems am Arbeitsplatz müssen Arbeitgeber die Arbeitnehmervertreter und die betroffenen Beschäftigten informieren (Art. 26 Abs. 7 KI-Verordnung). Dazu zählen etwa KI-Systeme zur Aufgabenzuweisung oder Leistungsbewertung (Anhang III Nr. 4 Buchst. b). Die Pflichten gelten ab dem 02.12.2027.

Praxistipp: Starte KI-Vorhaben mit einer Wertstromanalyse und einer kurzen Nutzungsregel. Beziehe den Betriebsrat schon in der Planungsphase ein.

Rechtliche Leitplanken bei Veränderungen

Die Pflichten treffen den Arbeitgeber, nicht die einzelne Führungskraft. Führungskräfte setzen sie im Alltag um und sollten die Auslöser kennen. Stand: Oktober 2026.

SituationPflichtFundstelle
Arbeitsplatz oder Tätigkeit ändern sichBeschäftigte über Maßnahmen und Auswirkungen unterrichten; bei Qualifizierungsbedarf Weiterbildung erörtern, Betriebsratsmitglied kann hinzugezogen werden§ 81 Abs. 4 BetrVG
Neue Arbeitsverfahren, Abläufe, Technik, KIBetriebsrat rechtzeitig unterrichten und beraten§ 90 BetrVG
Kenntnisse reichen nach der Änderung nicht mehr ausMitbestimmung bei der Einführung betrieblicher Bildungsmaßnahmen; im Streitfall Einigungsstelle§ 97 Abs. 2 BetrVG
KVP mit Ideenmanagement und PrämienMitbestimmung bei den Grundsätzen über das betriebliche Vorschlagswesen§ 87 Abs. 1 Nr. 12 BetrVG
Teilautonome Lean-TeamsMitbestimmung bei Grundsätzen der Gruppenarbeit§ 87 Abs. 1 Nr. 13 BetrVG
Grundlegende Änderung der Betriebsorganisation oder grundlegend neue Arbeitsmethoden (Unternehmen mit mehr als 20 wahlberechtigten Beschäftigten)Betriebsrat rechtzeitig und umfassend unterrichten, beraten, Interessenausgleich versuchen§ 111 Satz 1 und 3 Nr. 4 und 5 BetrVG
Betriebsänderung ohne Versuch eines Interessenausgleichs, Beschäftigte werden entlassen oder erleiden NachteileAnspruch auf Nachteilsausgleich (Abfindung)§ 113 Abs. 3 BetrVG
Neue Abläufe, höhere Taktung, ArbeitsverdichtungGefährdungsbeurteilung aktualisieren, einschließlich Arbeitsabläufen und psychischer Belastungen§ 5 Abs. 3 Nr. 4 und 6 ArbSchG
Technische Einrichtungen, die zur Überwachung von Verhalten oder Leistung geeignet sindMitbestimmung des Betriebsrats§ 87 Abs. 1 Nr. 6 BetrVG

Eine Lean-Transformation mit neuer Prozessorganisation kann eine Betriebsänderung im Sinne von § 111 BetrVG sein. Plane die Beteiligung des Betriebsrats deshalb in den Projektplan ein, nicht erst vor dem Rollout.

Praxistipp: Nutze die Pflicht zur frühzeitigen Beratung als Change-Instrument. Ein früh eingebundener Betriebsrat ist oft ein starker Teil der Führungskoalition.

Lean und Change in Banken und Finanzdienstleistern

Dieser Abschnitt betrifft beaufsichtigte Institute. Für alle anderen Unternehmen gelten die Abschnitte zuvor.

Geltendes Recht

  • MaRisk: Vor wesentlichen Veränderungen in der Aufbau- und Ablauforganisation sowie in den IKT-Systemen muss das Institut die Auswirkungen auf die Kontrollverfahren und die Kontrollintensität analysieren. Die später eingebundenen Organisationseinheiten sind einzubeziehen. Risikocontrolling-Funktion, Compliance-Funktion und Interne Revision sind im Rahmen ihrer Aufgaben zu beteiligen (AT 8.2 Tz. 1 MaRisk 10.0).
  • DORA: Finanzunternehmen müssen dokumentierte Richtlinien, Verfahren und Kontrollen für das IKT-Änderungsmanagement einführen. Sie sollen risikobasiert sein, Teil des gesamten Änderungsmanagements sein und sicherstellen, dass Änderungen erfasst, getestet, bewertet, genehmigt, umgesetzt und überprüft werden (Art. 9 Abs. 4 Buchst. e DORA).

Für Lean-Vorhaben in Instituten bedeutet das: Verschlankung darf keine Kontrolle „wegoptimieren“. Die Auswirkungsanalyse nach AT 8.2 gehört in Schritt 4 des Lösungswegs, bevor der Soll-Prozess verabschiedet wird. Für MaRisk 10.0 gilt eine Übergangsfrist für Neuerungen bis zum 01.01.2027.

Praxistipp: Ergänze den Soll-Wertstrom um eine Spalte „Kontrollen“ und lass Compliance und Risikocontrolling vor dem Pilot gegenzeichnen.

Fristen und Zeitpunkte im Überblick

ZeitpunktWas giltFundstelle
Seit 02.08.2026Aufsicht über die Maßnahmen zur KI-KompetenzArt. 4 KI-Verordnung
Bis 01.01.2027Übergangsfrist für Neuerungen der MaRisk 10.0 bei beaufsichtigten InstitutenBaFin-Rundschreiben 06/2026, AT 8.2 MaRisk
4. Quartal 2026 (geplant)Die EU-Kommission hat einen „Quality Jobs Act“ angekündigt, unter anderem zu algorithmischem Management. Der Inhalt ist offen.Arbeitsprogramm der EU-Kommission
Ab 02.12.2027Hochrisiko-Pflichten nach Anhang III, darunter die Information von Arbeitnehmervertretern und BeschäftigtenArt. 26 Abs. 7 KI-Verordnung; Verordnung (EU) 2026/1744

Erfolg messen und Wandel verankern

EbeneKennzahlBeispiel
Lean (Prozess)Durchlaufzeit, Wartezeitanteil, Erstlösungsquote, FehlerquoteBearbeitungszeit eines Antrags von 12 auf 5 Tage
Change (Menschen)Nutzungsquote, ADKAR-Stand je Team, Pulsbefragung80 % des Teams arbeiten nach dem neuen Standard
BelastungAnzahl paralleler Veränderungen, Überstunden, Rückmeldungen aus der GefährdungsbeurteilungHöchstens drei größere Vorhaben je Bereich gleichzeitig
NachhaltigkeitRückfallquote drei und sechs Monate nach dem Go-liveKein Rückgriff auf den Alt-Prozess

Verankerung ist planbar: Nach Prosci erreichten 81 % der Vorhaben, die Verstärkung und Verankerung von Anfang an eingeplant hatten, ihre Ziele.

Praxistipp: Feiere frühe Erfolge sichtbar, wie es Kotter empfiehlt, aber erkläre den Wandel erst nach der Messung nach sechs Monaten für abgeschlossen.

Quick-Check: Veränderung mit Lean und Change vorbereiten

Das Prüfschema führt dich durch zwölf Prüffelder. Beantwortest du eine Frage mit Nein, ist der Normbezug der Hinweis, wo du nachbessern musst.

Nr.PrüffrageNormbezug oder Methode
1Ist der Kundennutzen in einem Satz beschrieben?Lean-Prinzip „Wert“
2Ist der Ist-Wertstrom mit den Betroffenen vor Ort aufgenommen?Wertstromanalyse
3Ist die Zahl paralleler Veränderungen bekannt und begrenzt?Change Fatigue; Muri
4Sind Rahmen und Spielräume (Tool 1), Mission (Tool 2) und Brücke (Tool 3) festgelegt?Selbstbestimmungstheorie; Bridges
5Sind Betriebsrat und Beschäftigte rechtzeitig unterrichtet und beraten?§ 81 Abs. 4, § 90 BetrVG
6Liegt eine Betriebsänderung vor? Ist ein Interessenausgleich versucht?§ 111, § 113 BetrVG
7Berührt das Vorhaben Gruppenarbeit, Vorschlagswesen, mobile Arbeit oder technische Einrichtungen?§ 87 Abs. 1 Nr. 6, 12, 13, 14 BetrVG
8Ist Qualifizierungsbedarf ermittelt und geregelt?§ 97 Abs. 2 BetrVG; Art. 4 KI-Verordnung
9Ist die Gefährdungsbeurteilung aktualisiert?§ 5 Abs. 3 Nr. 4 und 6 ArbSchG
10Werden KI-Systeme eingesetzt? Keine Emotionserkennung; künftig Information nach Art. 26 Abs. 7?Art. 5 Abs. 1 Buchst. f; Art. 26 Abs. 7 KI-Verordnung
11Institute: Auswirkungsanalyse auf Kontrollen erstellt, Kontrollfunktionen beteiligt, IKT-Änderungen nach DORA gesteuert?AT 8.2 Tz. 1 MaRisk 10.0; Art. 9 Abs. 4 Buchst. e DORA
12Sind Kennzahlen und Verankerung festgelegt?Prosci; Kotter

Checkliste zum Abhaken

  • Kundennutzen in einem Satz formuliert
  • Ist-Wertstrom gemeinsam mit den Betroffenen aufgenommen
  • Liste aller laufenden Veränderungsvorhaben erstellt und priorisiert
  • Nicht verhandelbaren Rahmen und echte Wahlmöglichkeiten benannt
  • Messbare Mission formuliert und an Entscheidungen geknüpft
  • Brücke zum Bestehenden geplant, Parallelbetrieb zeitlich begrenzt
  • Ansprechperson für die Übergangsphase je Team benannt
  • Betriebsrat in der Planungsphase unterrichtet; Mitbestimmungstatbestände geprüft
  • Qualifizierung geplant (auch KI-Kompetenz)
  • Gefährdungsbeurteilung aktualisiert
  • Institute: Auswirkungsanalyse nach AT 8.2 MaRisk erstellt
  • Lean- und Change-Kennzahlen festgelegt; Messung nach drei und sechs Monaten

Fazit: Lean Management und Change Management als gemeinsamer Standard

Lean Management und Change Management greifen ineinander: Lean beantwortet, welche Veränderung Kundennutzen stiftet, Change Management, wie Menschen sie mittragen. Wer beides in einem Vorgehen verbindet, begrenzt die Zahl paralleler Vorhaben, beteiligt Betroffene früh und macht Erfolge messbar.

Kernbotschaften

  • Prüfe vor jeder Veränderung den Kundennutzen und die Veränderungskapazität des Bereichs.
  • Setze die drei Change-Tools ein: Wahlmöglichkeiten innerhalb eines klaren Rahmens, eine messbare Mission und eine Brücke zum Bestehenden.
  • Führe KI-Vorhaben vom Wertstrom her und lege vorab fest, wohin gewonnene Zeit fließt.
  • Beziehe den Betriebsrat in der Planungsphase ein und aktualisiere die Gefährdungsbeurteilung.
  • Institute analysieren die Auswirkungen auf Kontrollen vor dem Pilot (AT 8.2 MaRisk 10.0).

FAQ: häufige Fragen zu Lean und Change

Was verbindet Lean Management und Change Management?

Lean klärt, welche Veränderung Kundennutzen stiftet und wie Abläufe ohne Verschwendung funktionieren. Change Management sorgt dafür, dass Menschen die Veränderung verstehen, wollen und können. Toyota nennt „Respekt vor Menschen“ ausdrücklich als zweiten Grundwert neben der kontinuierlichen Verbesserung.

Was ist Change Fatigue?

Veränderungsmüdigkeit entsteht, wenn zu viele Veränderungen gleichzeitig oder kurz nacheinander kommen. Nach Gartner sank die Bereitschaft der Beschäftigten, Veränderungen zu unterstützen, zwischen 2016 und 2022 von 74 % auf 38 %. Gegenmittel sind ein begrenztes Veränderungsportfolio, echte Beteiligung und sichtbare Erfolge.

Muss der Betriebsrat bei einer Lean-Einführung beteiligt werden?

Besteht ein Betriebsrat, in der Regel ja. Der Arbeitgeber muss ihn über geplante Arbeitsverfahren und Abläufe unterrichten und mit ihm beraten (§ 90 BetrVG). Bei Gruppenarbeit, Vorschlagswesen, mobiler Arbeit oder technischen Einrichtungen bestehen Mitbestimmungsrechte (§ 87 Abs. 1 BetrVG). Grundlegende Änderungen der Betriebsorganisation können eine Betriebsänderung sein (§ 111 BetrVG).

Wie führe ich KI-Veränderungen mit Lean-Logik?

Analysiere erst den Wertstrom, dann wähle das Werkzeug. Lege vorab fest, wohin gewonnene Zeit fließt, und lass Menschen KI-Ergebnisse prüfen. Fördere die KI-Kompetenz deines Teams (Art. 4 KI-Verordnung).

Darf ich die Stimmung im Team mit KI messen?

Anonyme Pulsbefragungen sind möglich, wenn Datenschutz und Mitbestimmung beachtet werden. KI-Systeme, die Emotionen am Arbeitsplatz ableiten, sind dagegen verboten (Art. 5 Abs. 1 Buchst. f KI-Verordnung).

Was müssen Banken zusätzlich beachten?

Vor wesentlichen Veränderungen der Aufbau- und Ablauforganisation oder der IKT-Systeme ist eine Auswirkungsanalyse auf Kontrollen erforderlich, mit Beteiligung von Risikocontrolling, Compliance und Interner Revision (AT 8.2 Tz. 1 MaRisk 10.0). IKT-Änderungen sind nach Art. 9 Abs. 4 Buchst. e DORA zu steuern.

Quellenverzeichnis

Primärquellen zuerst, jeweils mit Hinweis, wofür sie im Beitrag stehen.

Die Studienangaben von Gartner, Gallup, BCG und Prosci sowie die Modelle von Toyota, Womack und Jones, Kotter, Deci und Ryan und Bridges sind im Text mit Erhebung und Jahr genannt. Der Beitrag ersetzt keine Rechtsberatung.

Verwandte Leistungen und Programme

Seminare Digitale Transformation

Passend, wenn die Veränderung durch neue Technik und Prozesse ausgelöst wird.

Zum Angebot

Leadership Online-Seminare

Passend für die Rolle der Führungskraft im Wandel.

Zum Angebot

Führungstechniken Online-Seminare

Passend für die Werkzeuge im Führungsalltag.

Zum Angebot

Projektmanagement Online-Seminare

Passend für Vorhaben mit Pilot, Meilensteinen und Kennzahlen.

Zum Angebot

HR-Seminare für Personalverantwortliche

Passend, wenn Veränderung Qualifizierung und Beteiligung der Beschäftigten berührt.

Zum Angebot

Seminare C-Level

Passend, wenn Veränderung auf Geschäftsleitungsebene gesteuert wird.

Zum Angebot

Fehlen in deinem Institut die Kapazitäten, um Auswirkungsanalysen nach AT 8.2 MaRisk vorzubereiten oder Kontrollfunktionen einzubinden, unterstützt S+P Compliance als externer Dienstleister.

lean-change-management-verstaendlich
